Data Lineage 빌드 타임라인

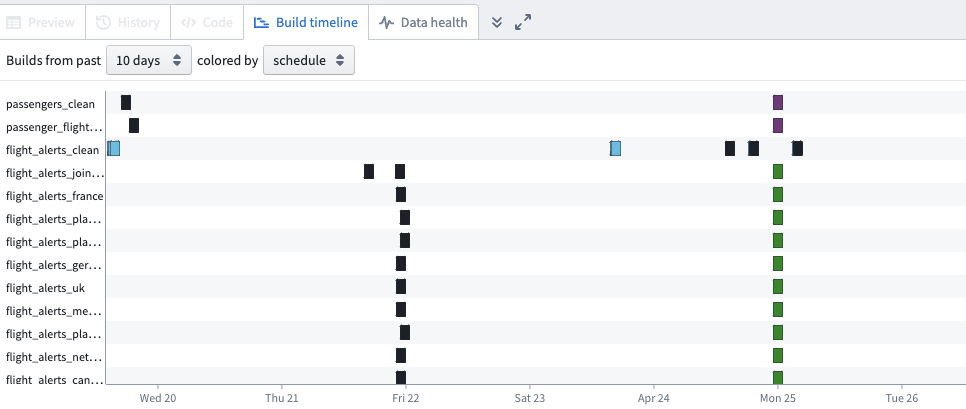

왼쪽 아래 Build timeline을 열면 선택한 기간에 실행한 빌드를 Gantt 차트로 볼 수 있습니다. 조회 범위는 1시간부터 10일까지이며 시간 또는 일 단위를 선택합니다. 스케줄이나 job 상태를 기준으로 색상을 지정할 수도 있습니다.

특정 데이터셋의 이력만 보려면 그래프에서 그 데이터셋을 선택합니다. 여러 개는 Drag select mode 또는 Ctrl/Cmd를 누른 클릭으로 선택합니다.

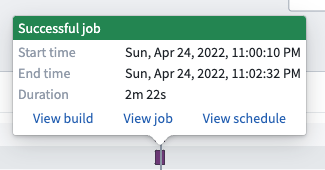

차트의 작업을 선택하면 상태, 시작 시각, 종료 시각과 소요 시간을 보여 줍니다.

작업 정보 창의 링크로 해당 build, job과 schedule의 상세 화면을 열어 조사할 수 있습니다. 차트에서 오래 겹치거나 대기한 실행을 찾고 각 실행의 설정 및 로그로 원인을 확인합니다.
