액션에서 일정 빌드 시작
일정(Schedule)은 빌드(Build)에서 다시 계산할 리소스 묶음을 정의합니다. 액션(Action)의 Schedule 규칙을 사용하면 사용자가 Data Lineage나 Builds로 이동하지 않고 업무 화면에서 재계산을 시작할 수 있습니다.
일정은 프로젝트 권한으로 실행하는 모드여야 합니다.
규칙 구성과 시점

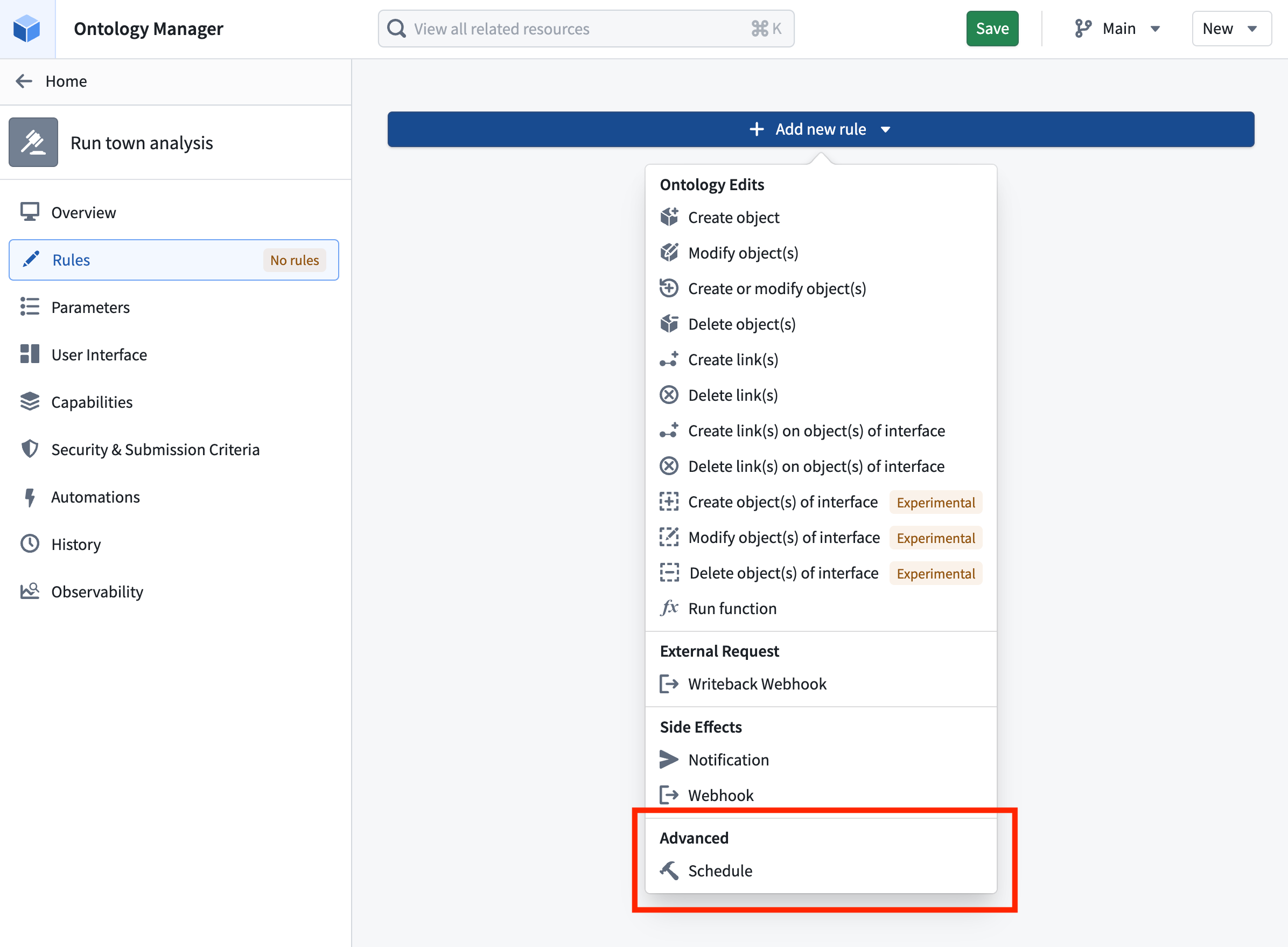

액션 유형에 Schedule 규칙을 추가하고 실행할 일정을 선택합니다.
매개변수화한 일정이면 모든 일정 매개변수(Parameter)에 값을 지정합니다. 액션에서 결정한 값은 일정과 빌드 안의 매개변수화 변환으로 전달됩니다. 병렬 매개변수 일정과 함께 구성할 수도 있습니다.
액션은 빌드를 시작하고 schedule run RID를 받은 뒤 나머지 규칙과 온톨로지 편집을 적용합니다. 빌드 완료까지 기다리지 않으므로 액션 성공이 빌드 성공을 뜻하지는 않습니다.
실행 권한 위임
일정을 처음 참조하거나 Schedule 규칙을 수정할 때 설정하는 사용자가 그 일정을 실행할 권한이 있는지 확인합니다. 이후 액션을 통한 일정 실행은 제출 조건으로 통제합니다.
제출 조건을 만족하는 사용자는 일정 자체의 직접 권한이 없어도 액션으로 실행할 수 있습니다. 이 연결은 일정 실행 통제를 액션에 위임하므로 액션을 관리하는 사람이 실제 실행자를 결정합니다.
실행 RID와 진행 상태

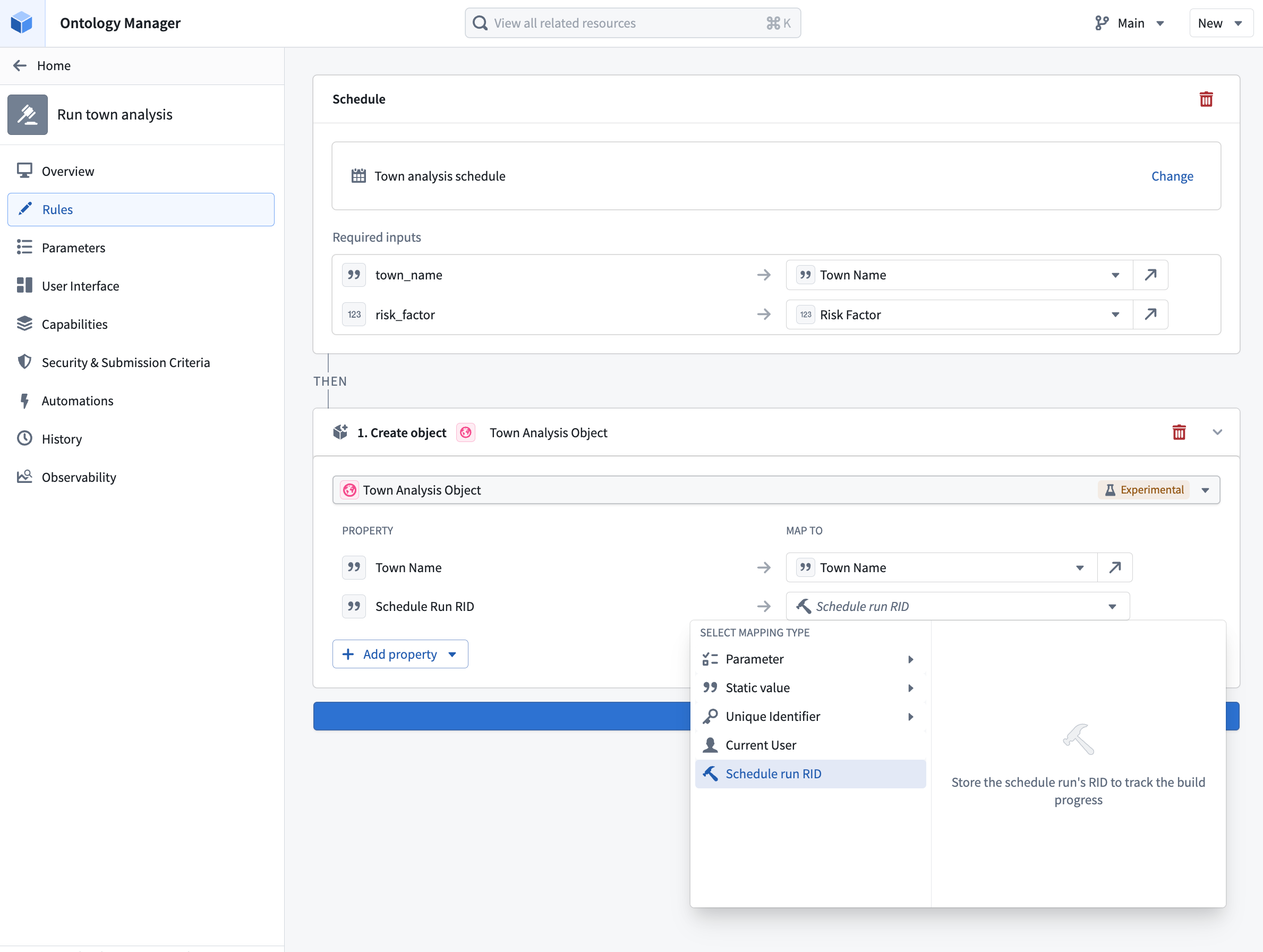

같은 액션의 Create object 또는 Modify object 규칙에서 Schedule이 제공한 실행 RID를 대상 객체(Object)의 문자열 속성(Property)에 기록할 수 있습니다.
속성에 Resource RID 값 서식을 적용하면 링크와 아이콘 및 현재 빌드 상태를 표시할 수 있습니다. 상태는 Running, Ignored, Failed 또는 Succeeded입니다.
