Gantt Chart 위젯

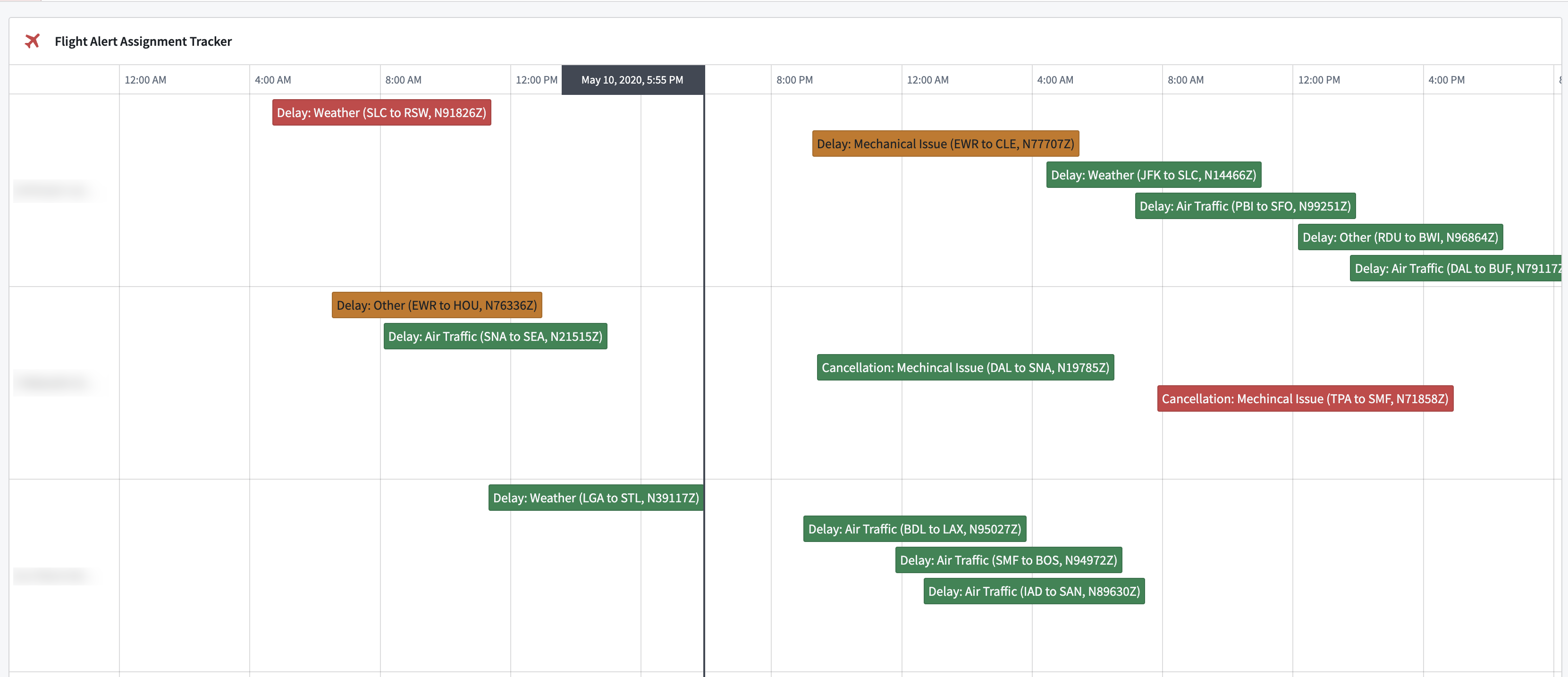

Gantt Chart는 객체를 시간상의 사건이나 기간으로 표시하여 일정과 자원 배분 업무를 지원합니다. 여러 객체 유형을 별도 레이어에 연결하여 한 시간축에서 볼 수 있습니다.

데이터 레이어

Layer name은 작성자가 여러 레이어를 구분하는 이름이며 차트 자체에는 표시하지 않습니다. 각 레이어의 Object set에 입력 집합을 연결하고 필요하면 Load data from scenario로 시나리오를 선택합니다.

시간 표현

Event type구성
Time rangeEvent start date property와 Event end date property에 Date 또는 Timestamp 속성을 지정합니다. Event label property로 표시할 레이블을 정합니다.
DiscreteDate 또는 Timestamp 속성 하나로 한 점을 표시합니다.

Time range에서 종료 시각이 없는 사건은 세 방식으로 처리할 수 있습니다.

  • Exclude는 차트에서 제외합니다.
  • Draw as point는 한 점으로 표시합니다.
  • Use specific timestamp as end time은 지정한 Timestamp 변수를 표시용 종료값으로 사용합니다.

그룹과 색

Group by properties로 같은 속성값을 가진 객체들을 묶습니다. Event color는 모든 사건에 같은 색을 쓰는 Static, 온톨로지의 조건부 서식을 가진 속성을 쓰는 Property, 차트 안에서 규칙을 정하는 Dynamic 중 선택합니다.

Properties on hover에는 사건 위에 포인터를 올렸을 때 보여 줄 속성을 지정합니다.

선택과 출력

Enable selection으로 객체 선택을 허용합니다. Enable multiselect를 켜면 macOS에서는 Cmd, Windows에서는 Ctrl과 클릭으로 여러 항목을 선택할 수 있습니다.

Selected object set은 선택 객체 집합을 출력하고 On selection에는 Workshop 이벤트를 연결합니다.

시간축과 배치

설정동작
Show current time indicator현재 시각을 나타내는 표시를 차트에 추가합니다.
Timezone rendering: Static시간대를 직접 고릅니다.
Timezone rendering: DynamicString 변수로 시간대를 지정합니다.
Timezone rendering: Local사용자의 로컬 시간대를 사용합니다.
Enable grid unit markers연, 분기, 월, 주, 일 또는 시간 단위의 격자 표시를 정합니다. 선택한 단위에 따라 시작 월, 일이나 시간을 지정할 수 있습니다.
Row ordering속성 그룹이 있으면 속성의 알파벳순 또는 첫 사건의 시작 시각순으로 그룹을 정렬합니다.
Row-level grouping width그룹을 표시하는 열의 너비입니다.
Timeline start / Timeline end차트에 보여 줄 시작과 끝을 Timestamp 변수로 정합니다.

Stacking은 New rows, Overlap과 Smart rows로 나뉩니다. New rows는 사건마다 행을 만들고 Overlap은 같은 행에 겹칠 수 있게 표시합니다. Smart rows는 겹치지 않는 사건은 같은 행에, 겹치는 사건은 새 행에 배치합니다.
